Когда команда начинает работу над большим проектом, часто возникает неопределенность: с чего начать и в какой последовательности. В таких случаях помогает метод декомпозиции — процесс, при котором одну крупную задачу делят на небольшие достижимые шаги.
В проектной работе этот метод реализуется через иерархическую структуру работ (ИСР). Она помогает разбить проект на этапы, задачи и подзадачи, делает процесс более понятным и управляемым. В этой статье расскажем, что такое ИСР, зачем она нужна и как её эффективно построить для успешного выполнения проекта.
Метод иерархической структуры работ — это способ управления проектами, при котором большой проект разбивается на мелкие и понятные шаги. То есть цель проекта последовательно разбивается на этапы, задачи, подзадачи и так далее. Такое дробление задач упрощает реализацию проекта и отслеживание результата.
Например, исходная задача — построить дом. С первого взгляда, непонятно, с чего нужно начать, потому что это очень масштабный проект. Но если разбить процесс на этапы (фундамент, стены, крыша), а каждый этап на еще более мелкие шаги (подготовка строительной площадки, заливка бетона), то вырисовывается план действий.
Таким образом ИСР проекта помогает превратить любой сложный процесс в понятный пошаговый алгоритм. Этим она напоминает инструкцию и дорожную карту проекта.

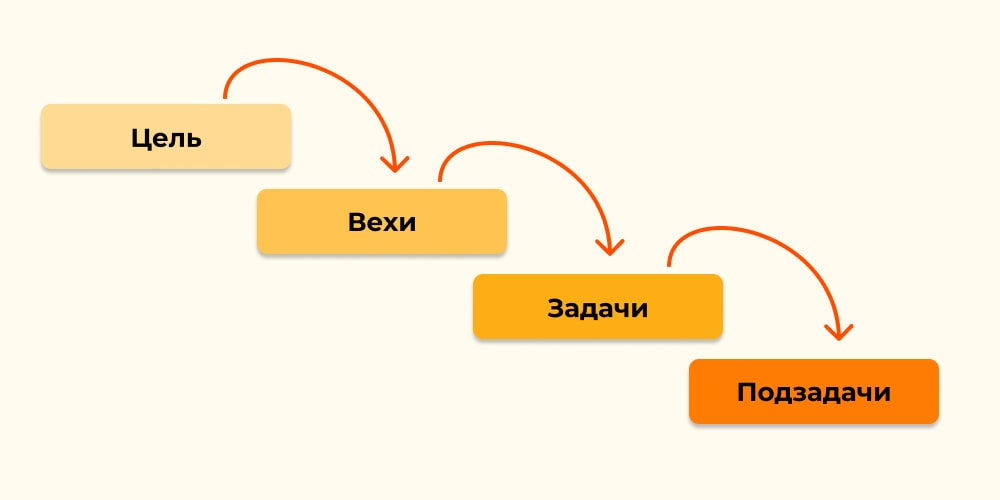

В зависимости от сложности проекта у ИСР может быть несколько уровней:
Необязательно формулировать все эти уровни. Даже разделение только на вехи сделает процесс понятнее.
ИСР применяют в самых разных сферах: от строительства до разработки программного обеспечения. Использовать этот инструмент можно не только в работе, но и в личных делах. Например, при подготовке к отпуску или в ремонте.
У этого метода есть несколько преимуществ.
Принцип иерархичности. Проект делится на уровни. Наверху стоит общая цель, результат все работы, например, открытие нового кафе или запуск курса, от общей цели отходят основные этапы, далее конкретные задачи, затем подзадачи. Иерархия строится от общего к частному.
Важно, что подзадача должна относится только к одной задаче и не может принадлежать к нескольким уровням. Например, если мы открываем кафе, то «Разработка меню» относится к этапу «Подготовка к открытию», а не к «Ремонт помещения». Каждое действие имеет четкую привязку к своему уровню, чтобы не возникало путаницы.
Принцип полноты. В ИСР должны быть включены абсолютно все задачи и подзадачи, которые необходимо сделать. Если при приготовлении блюда пропустить какой-то ингредиент, то оно не получится. Так и при составлении ИСР проектный менеджер должен учесть все этапы, чтобы получить желаемый результат.
Принцип декомпозиции. В иерархии проекта может быть сколько угодно уровней — от двух до бесконечности. Главная цель — создать максимально понятную структуру. Задачи нужно дробить до того момента, пока каждому члену команды не станет ясно, что нужно сделать, в какой срок, какие ресурсы для этого привлечь.
Принцип разграничения ответственности: Каждой задаче и подзадаче нужно назначить ответственного. При этом лучше прописывать конкретного человека, а не отдел. Во-первых, это позволит понимать загрузку каждого специалиста, а во-вторых, исключит ситуации, когда задание не выполнено, потому что человек думал, что она поручена коллеге. В Digital-сфере ответственными чаще всего назначают менеджеров проектов.
Принцип логичности и исключения дублирования. Каждый уровень структуры должен быть последовательным и логично связан с предыдущим. То есть следующую задачу можно решать только после завершения предыдущей. Например, при строительстве дома нельзя начать возводить стены до заливки фундамента.
Принцип исключения дублирования означает, что одна и та же задача не может быть записана в разных этапах. Например, задача «Установка окон» не может быть одновременно указана и в этапе «Возведение стен», и в этапе «Отделочные работы». Ее следует оставить только в одном месте, чтобы избежать путаницы.
Дизайн иерархической структуры работ проекта может выглядеть по-разному, все зависит от масштаба проекта и предпочтений команды. Рассмотрим основные виды ИСР.

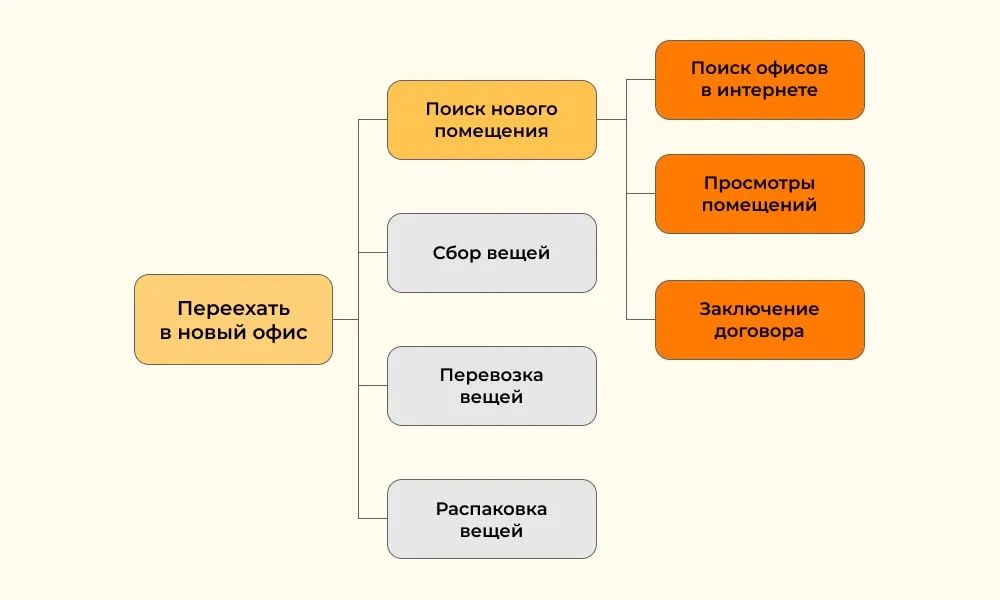

Это одна из самых популярных форм ИСР. Здесь все этапы проекта изображаются в виде дерева с основной целью на верхнем уровне и более детализированными задачами на нижних уровнях.
Например, проект: Переезд в новый офис
Цель: Переехать в новый офис большей площадью.
Этап 1: Поиск нового помещения
Этап 2: Сбор вещей
Этап 3: Перевозка вещей
Этап 4: Распаковка вещей
Это диаграмма, которая показывает последовательность и зависимость задач друг от друга. Такой график можно построить в сервисах с Диаграммой Ганта.

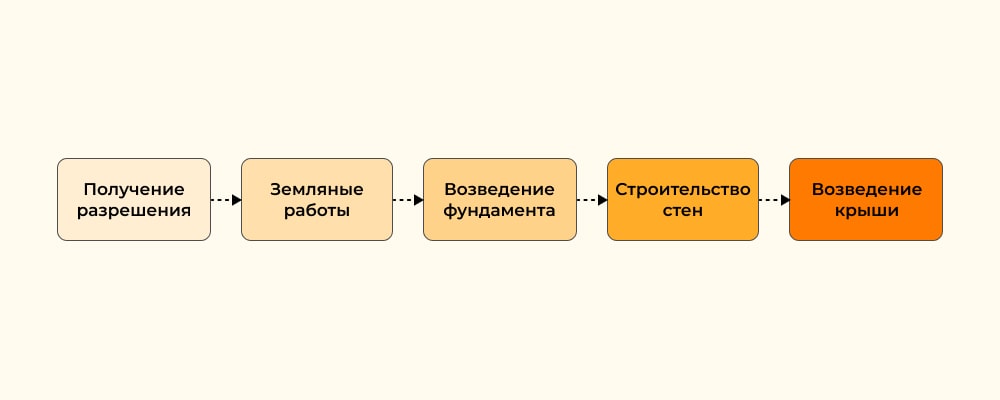

Пример: проект «Строительство здания»
Задача 1: Получение разрешения на строительство
Задача 2: Земляные работы (зависит от завершения Задачи 1)
Задача 3: Фундамент (зависит от завершения Задачи 2)
Задача 4: Строительство стен (зависит от завершения Задачи 3)
Задача 5: Крыша (зависит от завершения Задачи 4)
Это список из задач и подзадач. Такой способ отображения ИСР подходит для сложных проектов с множеством этапов.

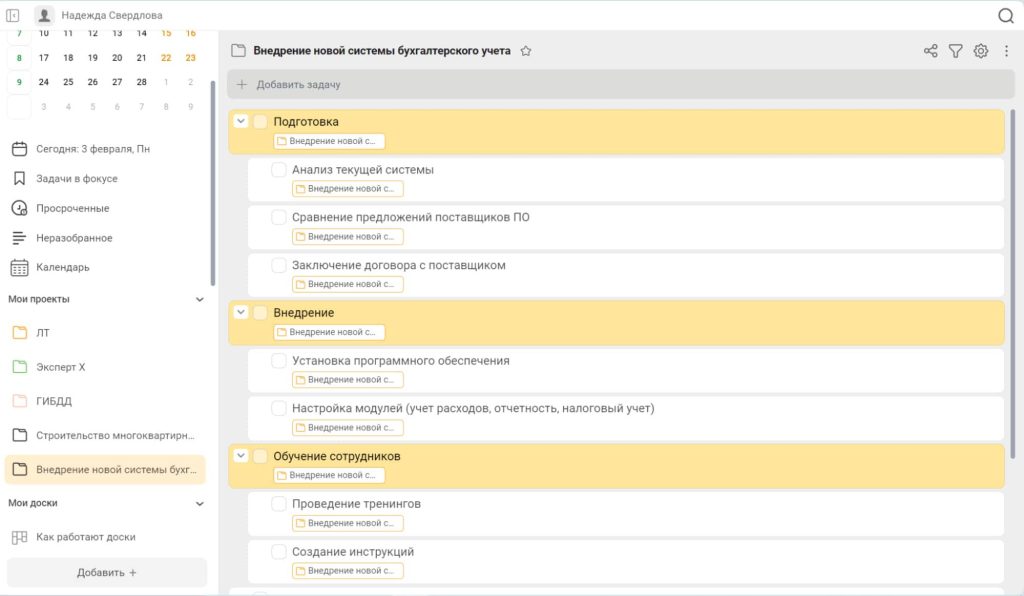

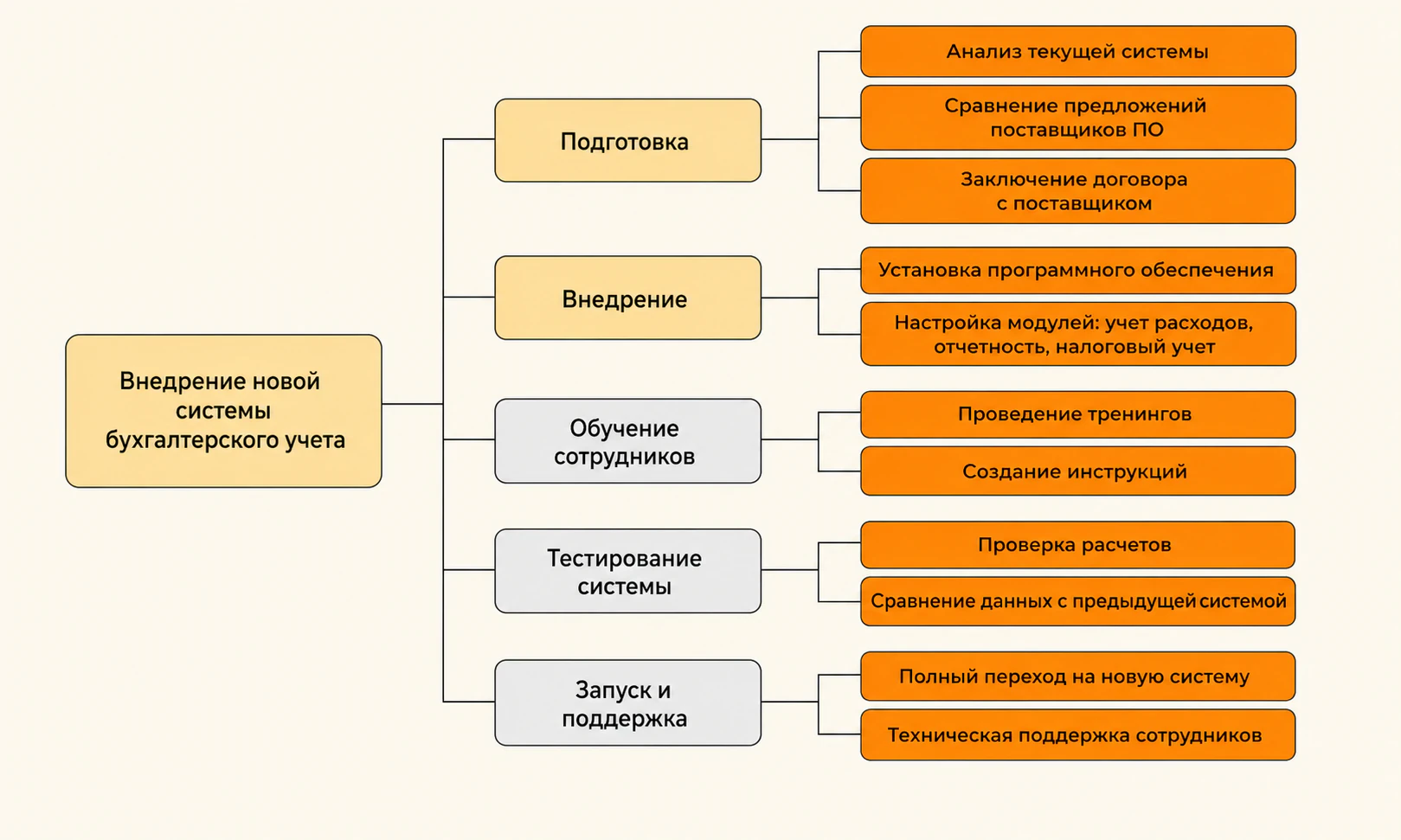

Пример: Внедрение новой системы бухгалтерского учета
Уровень 1 (Цель): Внедрить новую систему учета.
Уровень 2 (Этапы):
Подготовка:
Внедрение:
Обучение сотрудников:
Тестирование системы:
Запуск и поддержка:
Подходит для простых ИСР, где есть только вехи и задачи. При таком методе отображения можно визуально видеть всю структуру проекта.

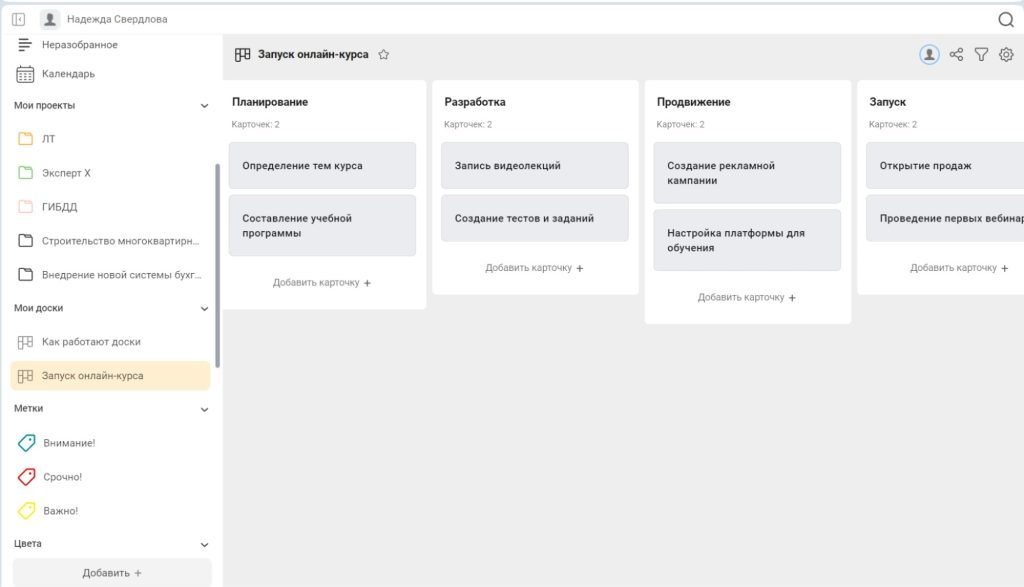

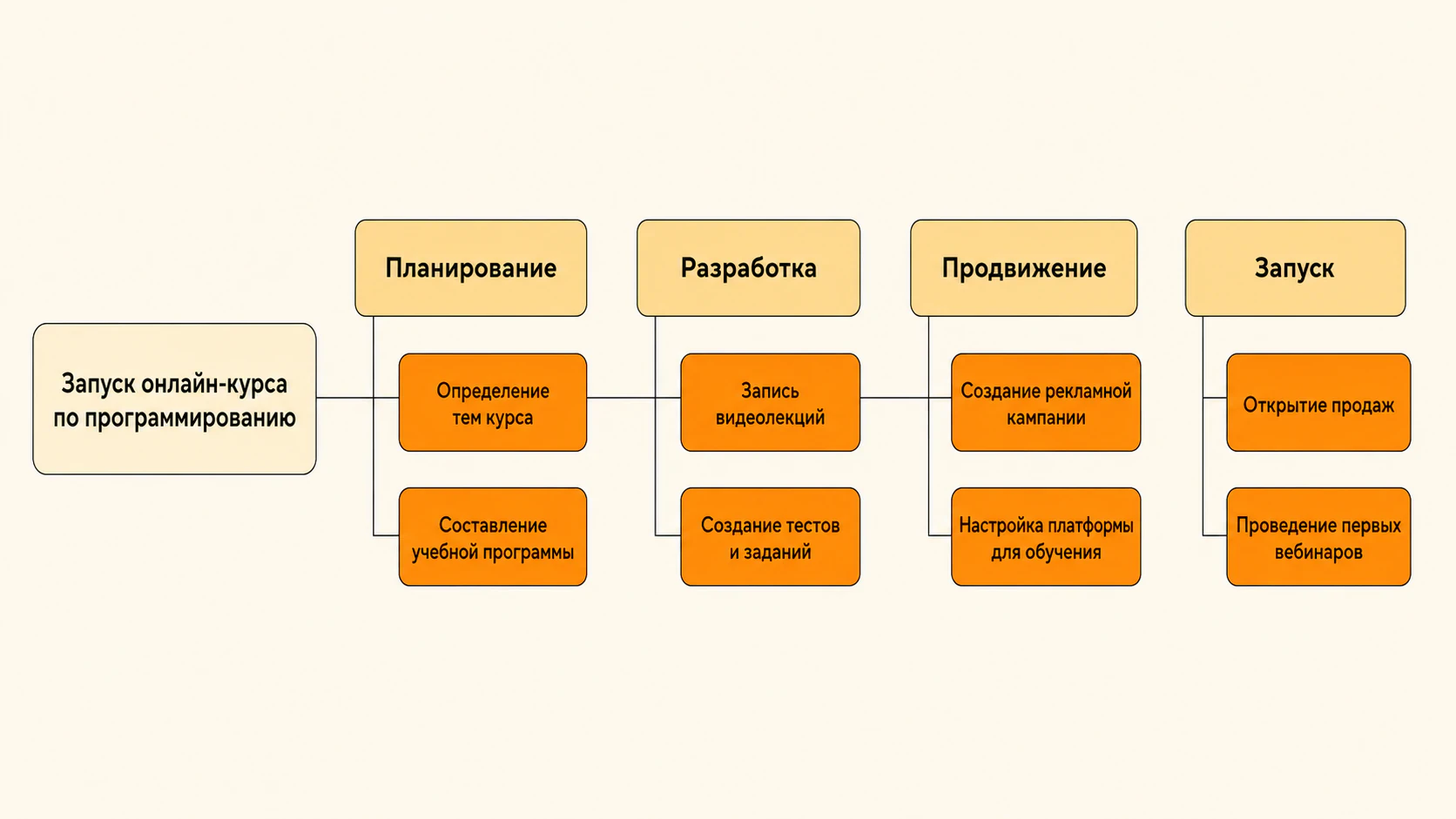

Пример: Запуск онлайн-курса
Цель: Запуск курса по программированию.
Колонки (вехи):

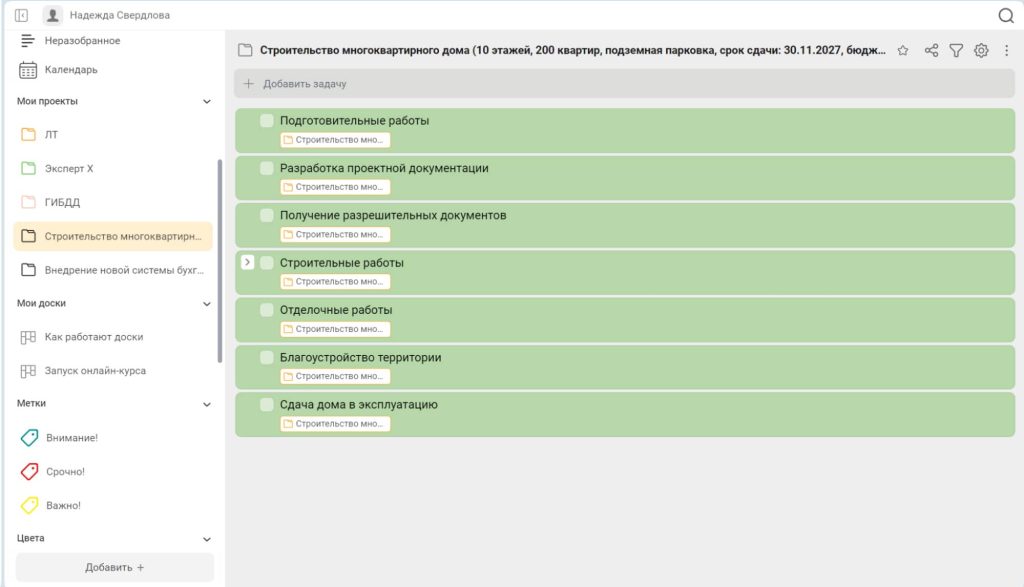

Разберем по шагам, как составить ИСР проекта в ЛидерТаске на примере строительства многоквартирного дома. Для этого создаем новый проект под названием «Строительство многоквартирного дома».
Цель проекта — это четкое описание того, чего вы хотите достичь в ходе проекта. Другими словами — это конечный результат проекта. Чтобы правильно сформулировать цель, можно воспользоваться методом SMART. Согласно этому методу цель должна быть конкретной, измеримой, достижимой, актуальной и ограниченной во времени.
Для нашего примера цель звучит так:

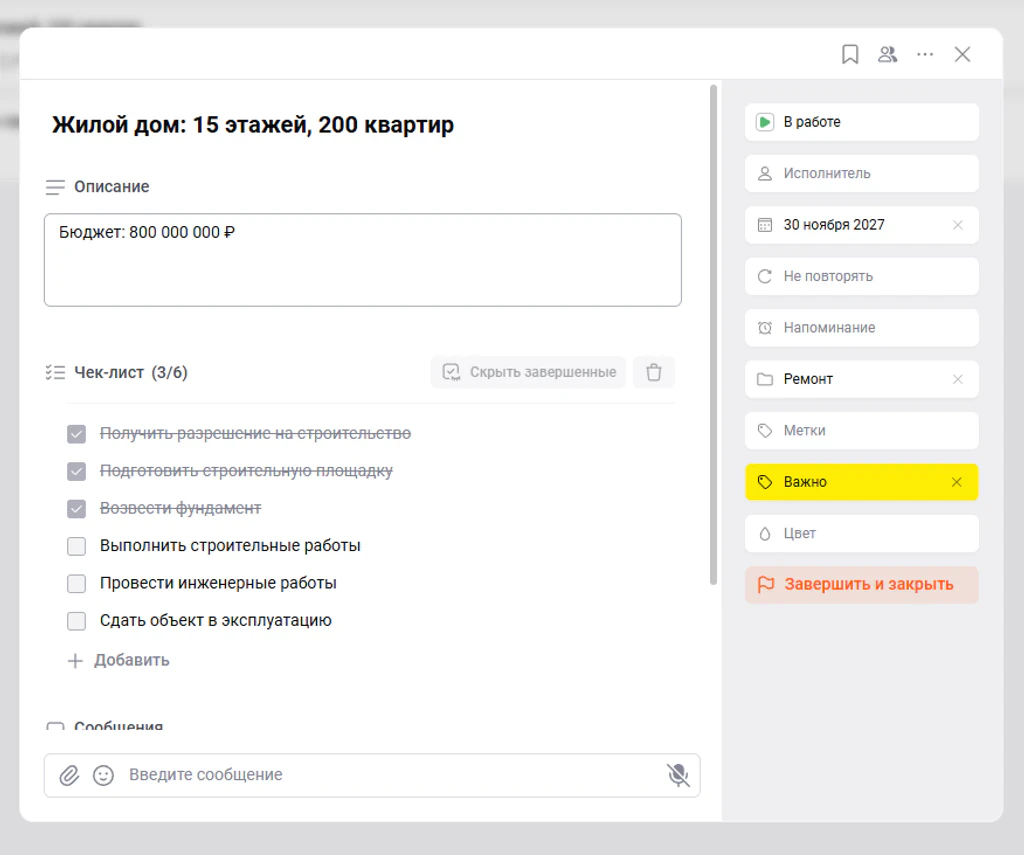

«Построить жилой дом из 15 этажей с 200 квартирами и подземной парковкой до 30 ноября 2027 года в рамках бюджета 800 000 000 рублей».
Ключевые показатели цели можно прописать в названии проекта.
Вехи — это главные точки в реализации проекта, которые отмечают окончание значимых этапов и помогают контролировать прогресс. Эти точки должны быть строго определены и иметь конкретные параметры оценки результата.
Назначение вех:
Чтобы сформулировать вехи, посмотрите на цель проекта и определите основные этапы работы. В ЛидерТаске для создания вех можно использовать задачи. Чтобы визуально отличать вехи от других задач, можно выделить их цветом.
Далее каждую веху нужно разбить на крупные задачи — основные пакеты работ в рамках каждого этапа. Для этого нужно определить, что нужно сделать, чтобы достичь вехи. Задачи должны быть понятными, конкретными, легко измеримыми и выполнимыми.

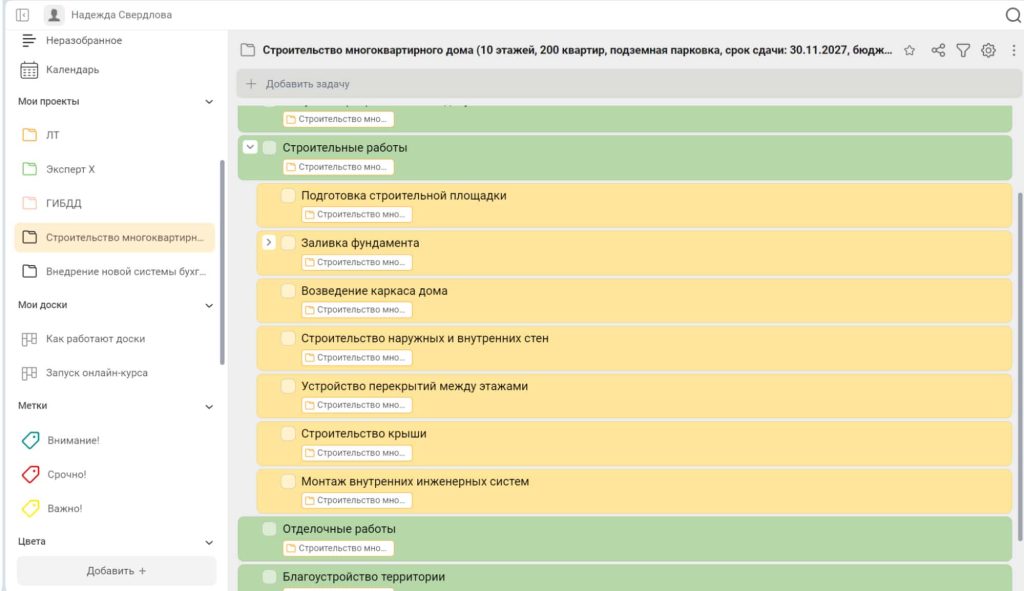

Например, возьмем веху «Строительные работы». Основными работами в этом этапе будут:
Подзадачи — это более мелкие действия, которые помогают выполнить большую задачу. С подзадачами легче приступить к работе — можно выполнять небольшие куски основной задачи, а не всю сразу. Также подзадачи можно делегировать разным исполнителям.
Часто подзадачи создают как этапы задачи, чтобы исполнители понимали последовательность действий для достижения результата. Когда работа разбита на этапы, всем ясно, что нужно сделать в первую очередь, а что — позже. Это позволяет избежать путаницы и соблюдать дедлайны.
Основные принципы для создания подзадач:

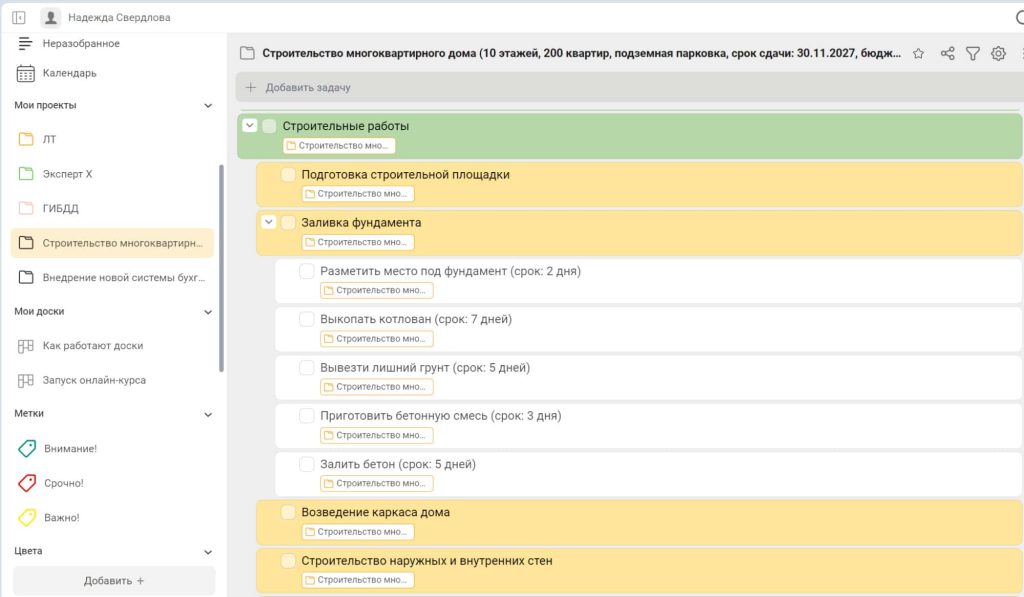

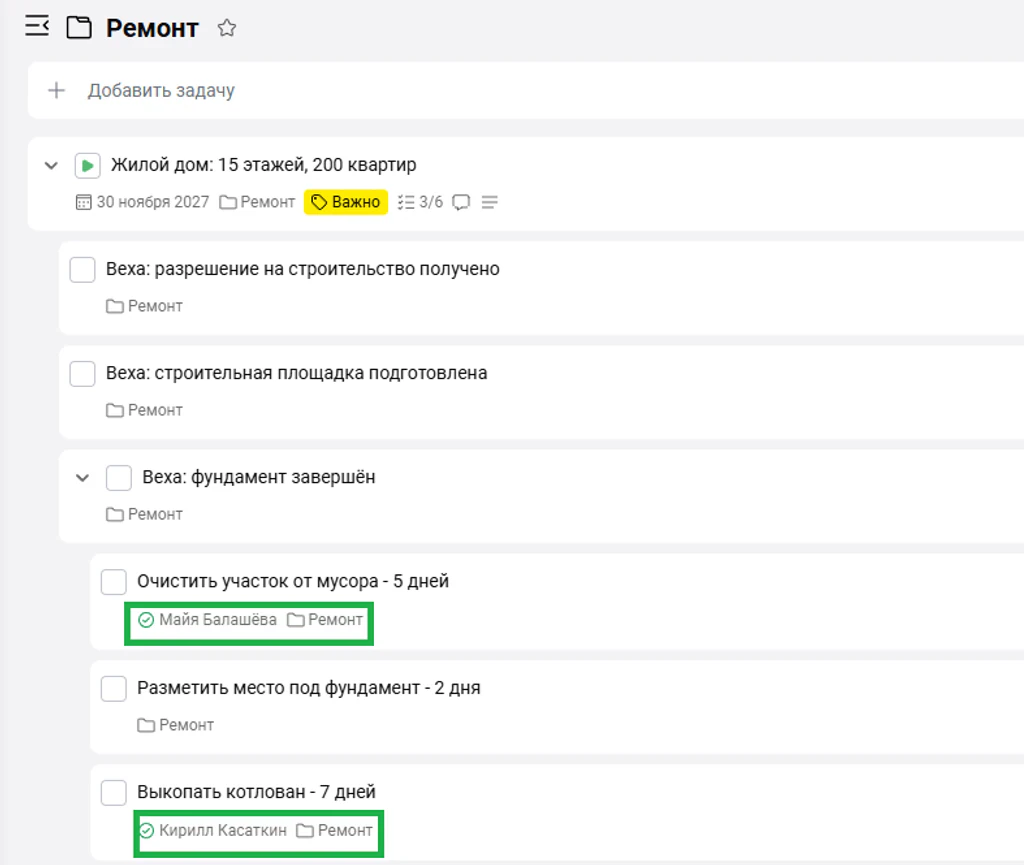

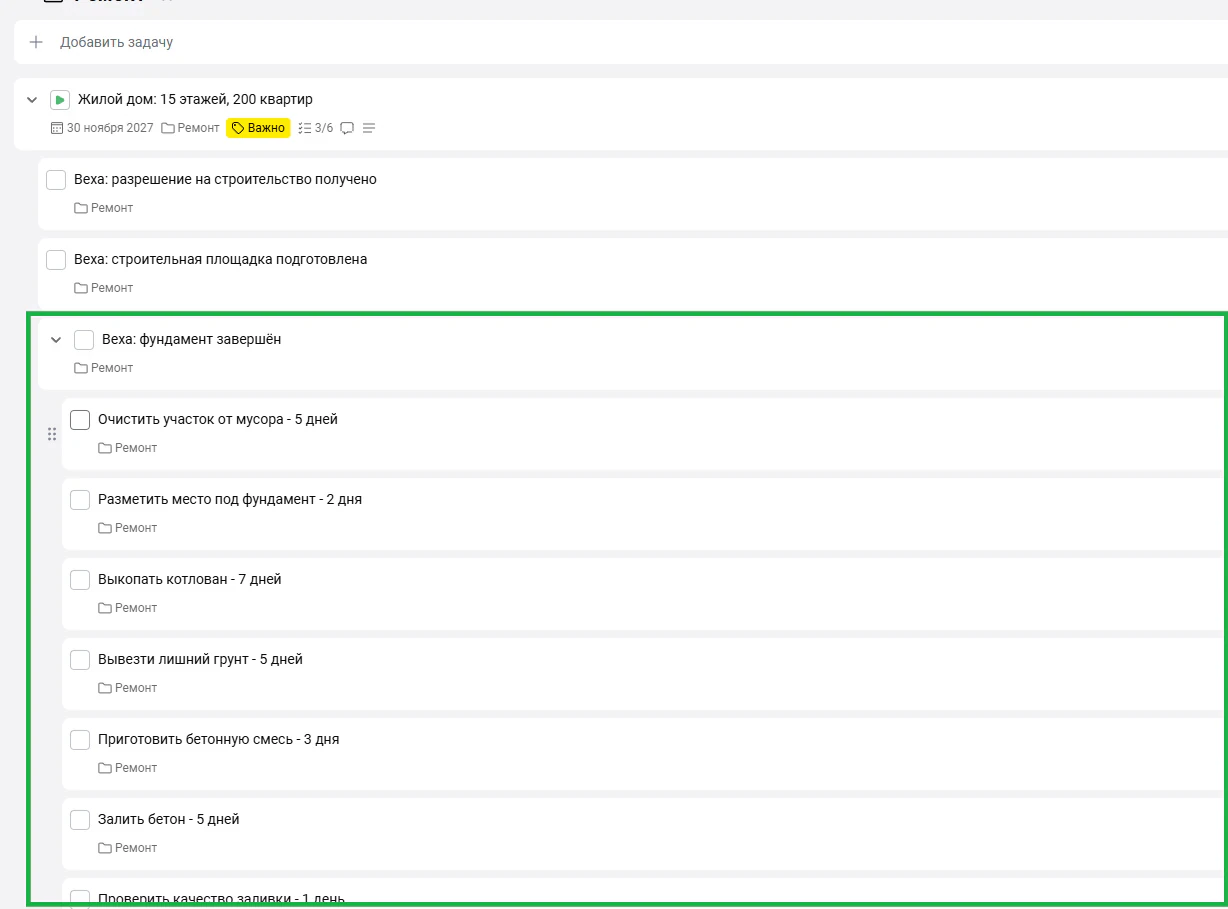

Например, как будут выглядеть подзадачи к задаче «Заливка фундамента»:

Для всех задач и подзадач нужно назначить ответственных, чтобы каждый знал свою зону ответственности, и было легче контролировать исполнение.
